Pavimentación Participativa Sector Esmeralda Sur
Este proyecto tiene como objetivo mejorar la calidad de vida de los vecinos del sector Esmeralda Sur, terminando con años de calles de tierra y barro en invierno. Se pavimentarán los pasajes principales y se construirán veredas seguras para el tránsito peatonal, beneficiando a más de 150 familias directamente.
Antecedentes

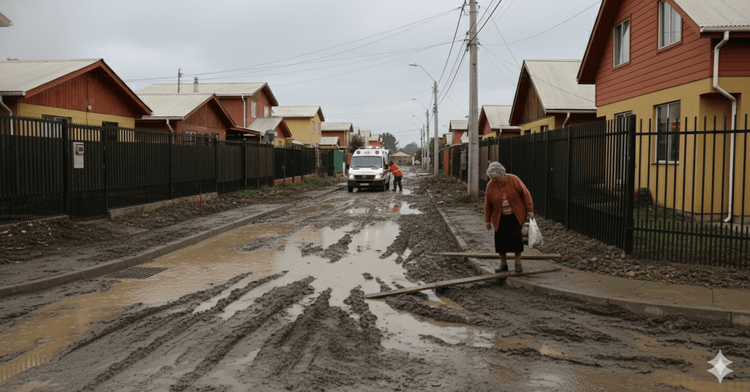

Históricamente, el sector de Esmeralda Sur ha sufrido problemas de anegamiento durante los meses de invierno, dificultando el acceso de vehículos de emergencia y el tránsito de adultos mayores. Este proyecto nace de la postulación al 31° Llamado del Programa de Pavimentación Participativa del MINVU, gestionado en conjunto por el Comité de Adelanto 'Los Aromos' y la Municipalidad de Colina. La aprobación técnica fue obtenida en el año anterior, priorizando este sector debido a la alta densidad poblacional y la falta de urbanización básica existente.
Descripción
Ubicación
Ubicación en Colina.
Comuna: Colina
Desglose de presupuesto
El financiamiento de este proyecto es compartido. Un 70% corresponde a fondos sectoriales del MINVU y un 30% a aporte municipal directo aprobado por el Concejo Municipal. El presupuesto cubre la totalidad de las obras civiles, gastos generales, utilidades de la empresa y los ensayos de laboratorio para certificar la calidad del hormigón.
- Movimiento de Tierras: (Excavación y retiro de escombros) $25.000.000
- Pavimentos de Hormigón: (Hormigón H-30 y moldajes) $85.000.000
- Aceras y Soleras: (Veredas peatonales) $30.000.000
- Solución Aguas Lluvias: (Sumideros y pozos) $10.000.000
Fecha de inicio: 15-12-2025
Fecha de término: 14-04-2026

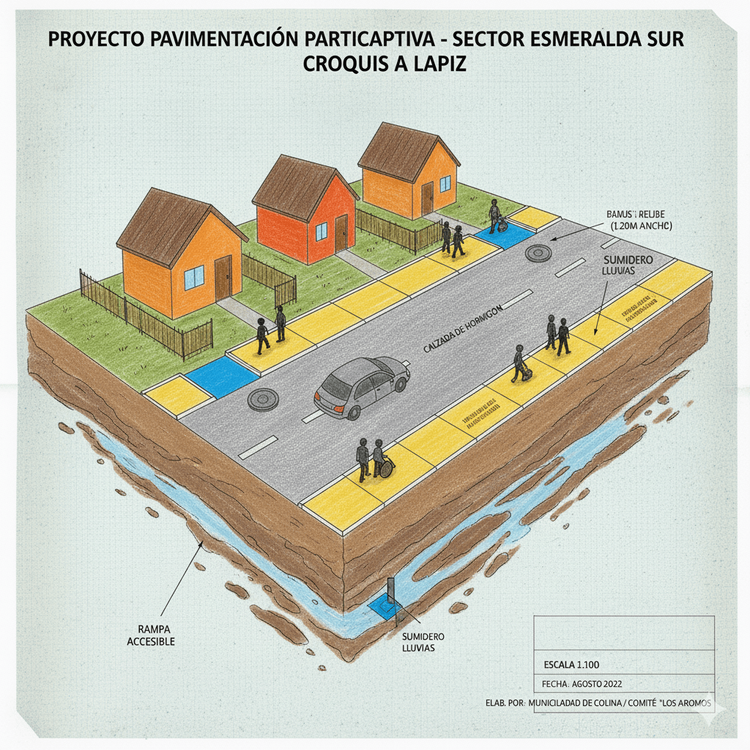

La ejecución se planifica en 5 etapas constructivas secuenciales para minimizar el impacto en el tránsito de los residentes. El objetivo central es completar la obra gruesa antes del inicio de la temporada de lluvias. Se trabajará por tramos de 200 metros, habilitando desvíos provisorios debidamente señalizados.
Etapas
15-12-2025 - 04-01-2026
Cierre perimetral, instalación de oficinas y trazado topográfico.
04-01-2026 - 24-01-2026
Retiro de material existente y excavación de la caja de la vía.
24-01-2026 - 13-02-2026
Compactación de la base de ripio donde se apoyará el pavimento.
13-02-2026 - 05-03-2026
Vertido de hormigón y vibrado.
05-03-2026 - 25-03-2026
Ejecución de aceras peatonales.
25-03-2026 - 14-04-2026
Limpieza, señalética y recepción final.
Proveedor
Participantes
Sin participantes registrados.
Avances
No hay avances registrados todavía.
